【E18】上信越自動車道 上り線 佐久IC⇒碓氷軽井沢IC間
トンネルリニューアル工事に伴う夜間通行止め期間変更のお知らせ

  • コーポレートトップ
  • プレスルーム
  • プレスリリース 関東支社
  • 【E18】上信越自動車道 上り線 佐久IC⇒碓氷軽井沢IC間 トンネルリニューアル工事に伴う夜間通行止め期間変更のお知らせ

最新の規制情報は、ドラとらをご覧下さい。

PDFバージョン【PDF:659KB】

高速道路リニューアルプロジェクトロゴのイメージ画像1

令和6年3月21日
東日本高速道路株式会社
長野工事事務所

 NEXCO東日本 長野工事事務所(長野県長野市)では、E18上信越自動車道(以下「上信越道」)佐久(さく)インターチェンジ(以下「IC」)から碓氷軽井沢(うすいかるいざわ)IC間の上り線において、老朽化した閼伽流山(あかるさん)トンネルのリニューアル工事を実施しています。令和6年2月1日にお知らせしました工事に関する夜間通行止め期間について、天候不良のため以下の通り変更となりますのでお知らせします。

【変更内容】

道路名 通行止め区間 期間
当初 E18
上信越自動車道
上り線
佐久IC⇒碓氷軽井沢IC
  • ①令和6年3月6日(水)
  • 【予備日:3月7日(木)、8日(金)】
  • ②令和6年3月18日(月)
  • 【予備日:3月19日(火)、20日(水・祝)】
  • 時間帯:各日 夜22時~翌朝6時
変更 E18
上信越自動車道
上り線
佐久IC⇒碓氷軽井沢IC
  • ①令和6年3月18日(月)※実施済
  • 【予備日:3月19日(火)、20日(水・祝)】
  • ②令和6年4月1日(月)
  • 【予備日:4月2日(火)、3日(水)】
  • 時間帯:各日 夜22時~翌朝6時

 なお、同日にお知らせしております昼夜連続車線規制の実施時期については変更ございません。
(参考:令和6年2月1日のお知らせ

 対象区間をご利用予定のお客さまにおかれましては、「ドラとら」などのWEBサイトで交通情報をご確認いただくほか、ご利用時間帯の変更や時間に余裕を持ったご利用をお願いします。安全・快適に高速道路をご利用いただくために必要な工事ですので、工事へのご理解とご協力をお願いします。

1.トンネル補強工事の工事概要

 上信越道 上り線 佐久IC⇒碓氷軽井沢IC間に位置する閼伽流山トンネルにおいて、トンネル周辺の地山の膨張による路面の隆起や損傷に対するトンネル補強工事を実施します。令和6年3月18日(月)、4月1日(月)は掘削機械を組立・解体するため、夜間通行止めを行います。

主な工事の内容

 トンネル周辺から過度な力がかかっているトンネルに対して、リング状のより強い構造にするため、コンクリート(インバート)を設置し、安定性を向上させます。具体的には、路面掘削後にトンネル底面を補強するインバートの設置を行い、その後走行可能な道路に戻すための舗装工事を実施します。

工事前のイメージ画像
工事後のイメージ画像
  • インバートとは...トンネル底面をコンクリートにより逆アーチに結合するもので、耐力を増価させ、沈下・変状を防止します

工事イメージ写真(過去の工事)

防護柵設置状況の写真
防護柵設置状況

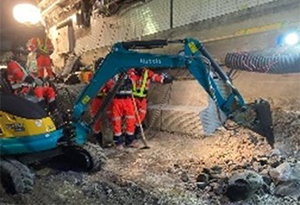

インバート掘削状況の写真
インバート掘削状況

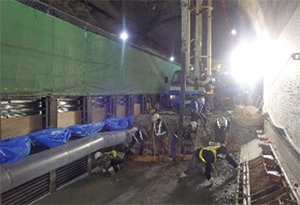

コンクリート打設状況のイメージ画像
コンクリート打設状況

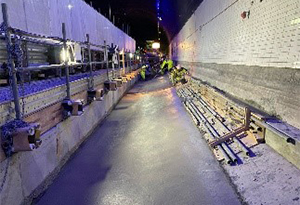

コンクリート打設完了状況の写真
コンクリート打設完了状況
